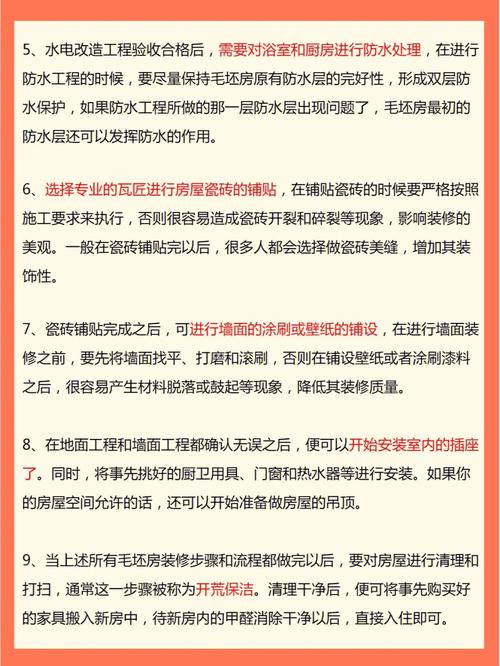

第一步是验房。检查水路和电路是否符合标准,是否有短路或断路现象,并进行全部水管的打压试验。查看窗户的密封性能。如果是顶层住宅,还需确认房顶是否存在渗漏情况。第二步:设定水平基准线。所有地面应保持在同一水平线上,原则上越低越好。若同时铺设地板和地砖,则地板与地砖的最终高度也需统一在同一水平面上。依据不同材料的具体施工要求确定该基准线的具体位置,并将其标注在墙上,作为后续施工的参考标准。第三步:水电施工。施工完成后,水电施工单位应提供准确的水电施工图纸,以便日后维护。电线施工完毕后须确保可以顺畅拉动,水管施工结束则需进行压力测试,20分钟内无明显降压视为合格。第四步:木工施工。工长负责安排木工工具和材料到达现场,并向木工说明施工内容。木工负责吊顶工程,如安装空调和新风系统,则需要大量吊顶以遮盖管线。木工还需制作各种装饰造型(如玄关、电视墙),以及柜子、楼梯及扶手、木门框,包窗套和门套等。评判木工工程质量优劣的主要标准在于尺寸是否精准,结构是否方正。第五步:泥瓦工施工。泥瓦工所需材料(水泥、沙子、墙固、防水材料等)到位后,与泥瓦工沟通施工细节。联系瓷砖供应商送货,联系石材供应商发货,随后开展泥瓦工施工。注意,铸铁浴缸需由泥瓦工砌筑平台安装。第六步:确定木门规格。精确测量木门尺寸,支付全款,厂家开始生产。通常情况下,木门厂家不会附带五金件,如合页、门锁、门吸等需自行采购。第七步:定制橱柜。橱柜精确测量后支付全款,厂家开始下料生产,此阶段也可同步制作浴室柜。委托橱柜厂家制作浴室柜既经济实惠,又能保证橱柜门板具备防水防火功能,还能配套台面,与橱柜一同配送,避免额外运费。第八步:厨房、卫生间铝扣板吊顶安装。卫生间浴霸和新风系统的排气口应与吊顶同日安装,并优先于吊顶安装。联系烟机厂家上门安装靠近管道的那段排气管,因吊顶完成后无法安装。提前准备好灯具,在吊顶时一并安装。第九步:工长安排油漆工材料进场,并告知施工内容。业主联系乳胶漆供应商备货,并根据色卡选定乳胶漆颜色。油漆工施工分为木器加工、墙面处理、涂刷涂料三个部分。第十步:安装橱柜和浴室柜,先安装柜体,再安装台面。可让橱柜工人顺便安装厨房水槽,需在台面上开孔;灶具同样需要现场开孔,而烟机灶具通常由厂家负责安装。第十一步:地板安装。建议在地板安装当日,业主亲自监督,以免出现问题。第十二步:涂刷最后一遍乳胶漆。第十三步:木门安装。许多地板商家希望先装木门后装地板,但如果木门未安装,与木门相邻的地板踢脚线就无法安装,较为麻烦。但如果先装地板,木门安装又脏又乱,可能污染或损坏木门。可以让地板厂家多预留一些踢脚线,由木门厂家的工人顺便完成安装。第十四步:此时才进行勾缝处理,目的是防止勾缝剂受到恶劣装修环境的影响。第十五步:首次清洁。为保障后续施工环节的清洁度,应尽早进行清洁工作。第十六步:定制移门衣柜或步入式衣帽间测量。第十七步:联系洁具送货并安装。第十八步:烟机灶具安装。第十九步:贴壁纸。第二十步:安装窗帘杆:窗帘可以稍后再选购,但必须先安装窗帘杆。若拖延太久,工具和工人可能已经撤离,届时自己没有工具无法完成安装。第二十一步:安装灯具,包括主灯、射灯、筒灯、吸顶灯、镜前灯。第二十二步:安装移门壁柜和步入式衣帽间。第二十三步:安装空调,包括空调出风口和新风系统出风口。第二十四步:二次清洁,彻底清理环境。
文章《毛坯房子装修房子的步骤流程》内容系作者个人观点,不代表本站对观点赞同或支持。
